合作单位:中建科工集团有限公司+中国中元国际工程有限公司

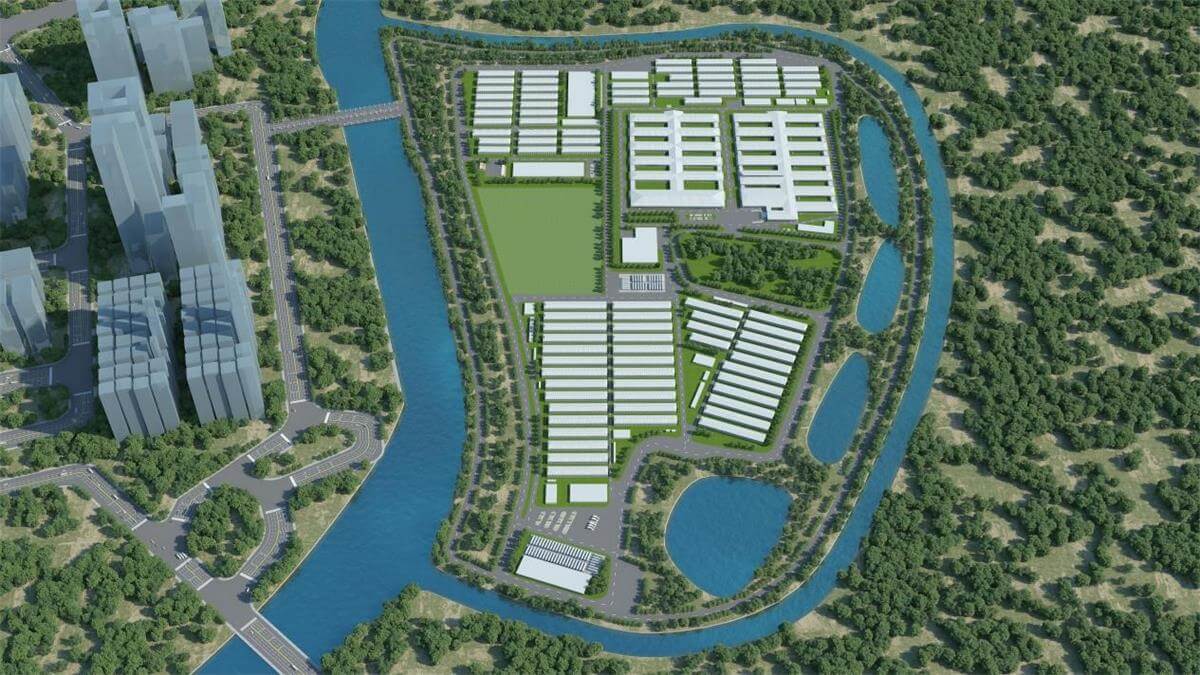

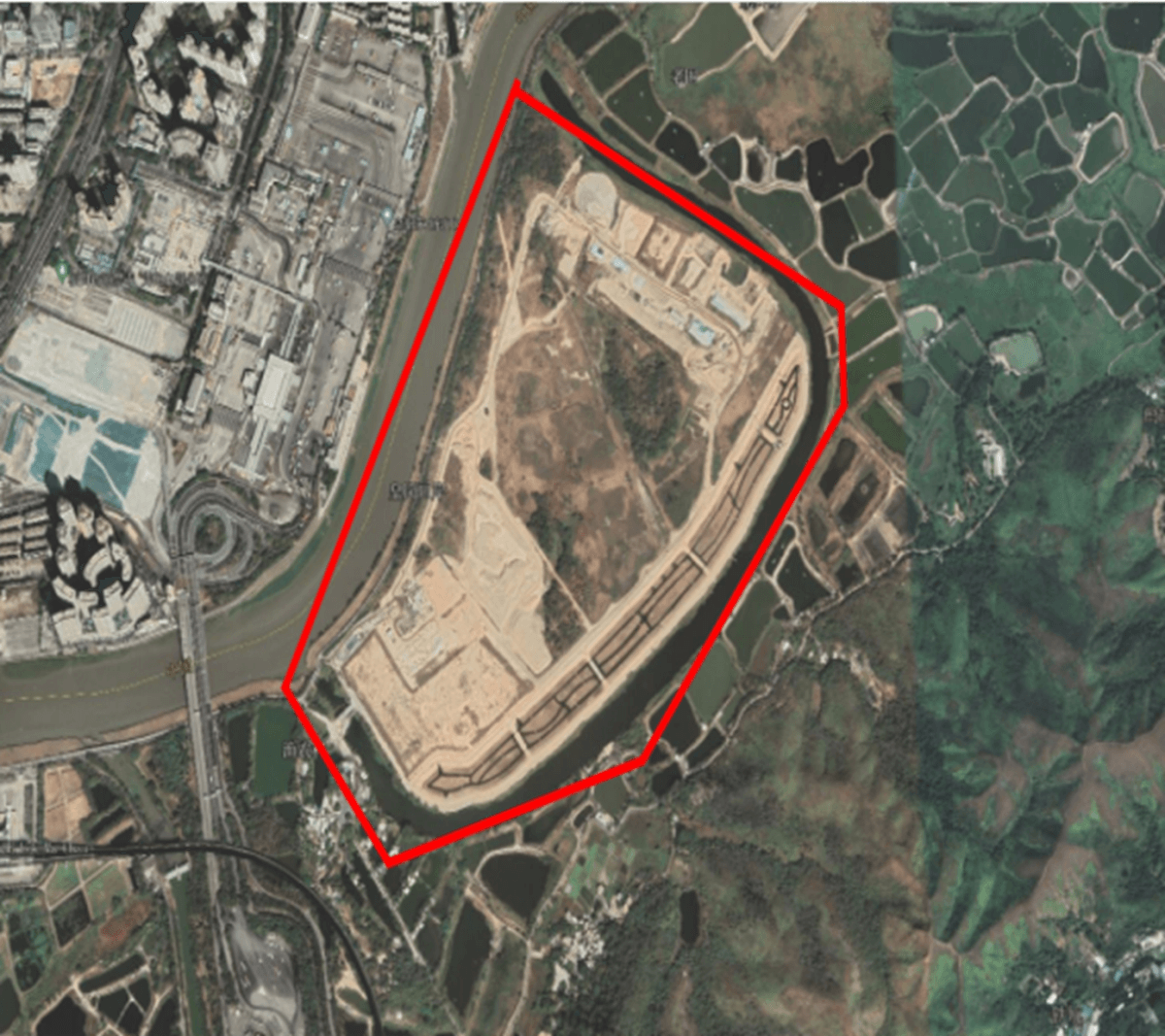

建筑设计概况
本工程用地面积45万㎡,总建筑面积25万㎡,主要包括建筑面积7.7万㎡的一期、二期应急医院、提供1000床床位,建筑面积13万㎡的方舱医院、提供10000床床位,三期生活区建筑面积3.8万㎡、提供1440宿舍床床位,以及建筑面积0.5万㎡的三期保障设施,建筑结构形式采用集装箱活动板房,机电安装工程包括所有的电气、给排水、消防、通风管道及设备安装(除消防电、智能电、医疗专项)。
合作内容:

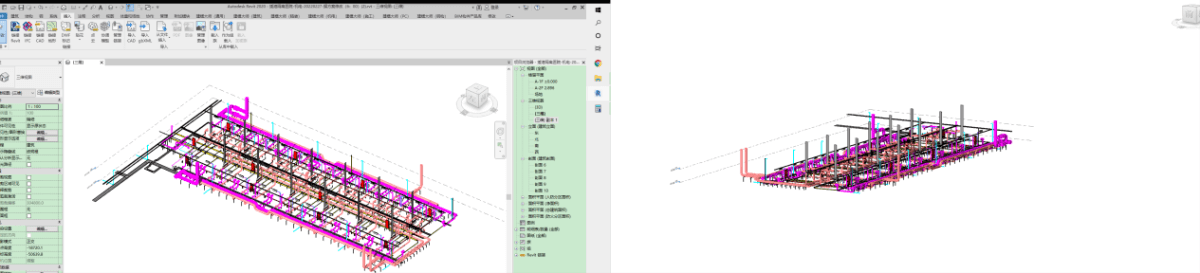

BIM全过程参与,精细化、节约化、可视化,设计阶段全专业模型搭建,管线深化方案确定、支架深化、提供施工图、进行下料、支架及构件加工、技术人员交底、减短工期、返工、材料浪费等情况,在设计阶段把施工可能出现情况提前预案解决。(中建一局主要范围:一期应急医院两个护理单元及一处鱼骨医疗区域,方舱医院A’户型-4~7栋)
成果效益:
在全球建筑业已成熟应用的BIM技术,能够模拟整个建筑从设计到建造的全部细节和过程,在中央援建香港应急医院通过BIM技术,我们可以在没有出现症状的时候,提前的发现问题,进行管理,有点类似于中医理疗,我们通过这些手段,提前解决所谓‘症状’。
BIM技术:有效实现项目全生命周期管控

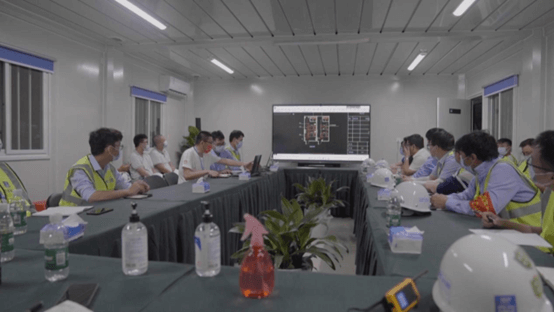

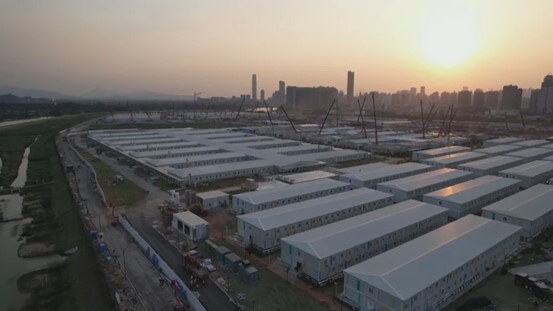

"这是一场与时间赛跑的'战役。应急医院一期能在30天的极限工期下如期完工,BIM技术功不可没。项目一启动,项目就组建了BIM特战队,仅用3天时间即完成全专业的模型搭建,并辅助完成所有施工图碰撞检查,为采购和施工赢得了宝贵时间。
采用边设计、边建模、边验证的方式,为设计排查及审核提供全专业的三维可视化模型。

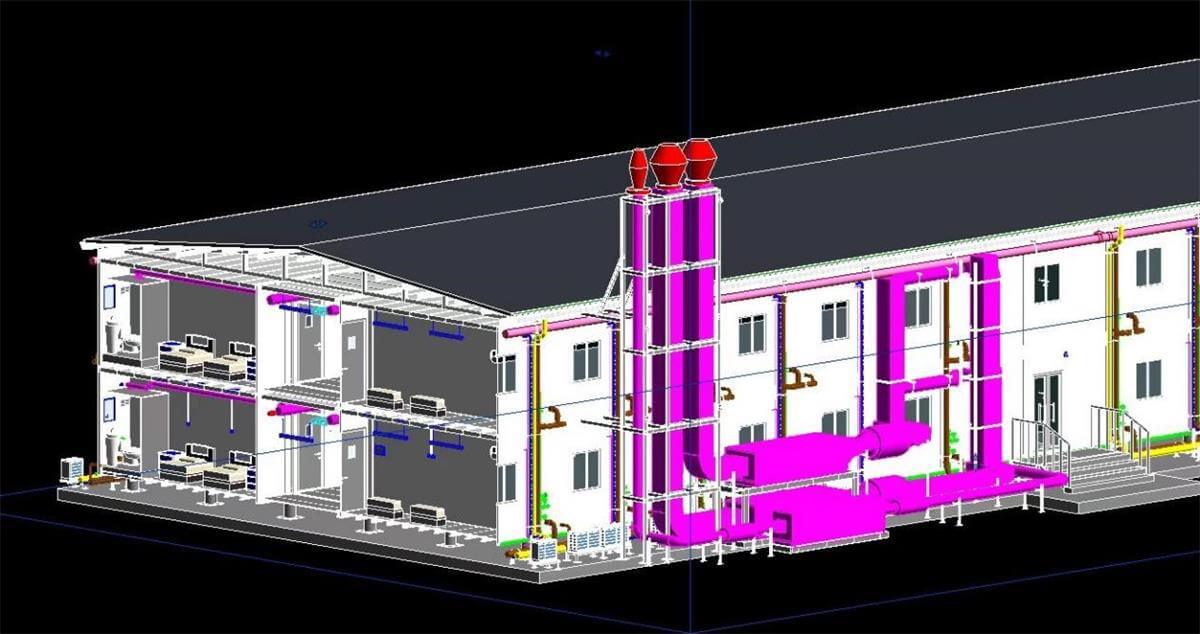

项目采用BIM技术,对院区的护理单元、ICU、手术室等医疗单元进行了模型搭建,用于指导施工作业,解决了大部分问题。
